混凝土任何質量缺陷都是由人、機、料、法、環這五個原因造成,人的因素永遠是占第一位的,因為其它因素也都是由人的因素引起的,所以本文就從這五個方面對混凝土質量缺陷的原因進行分析。

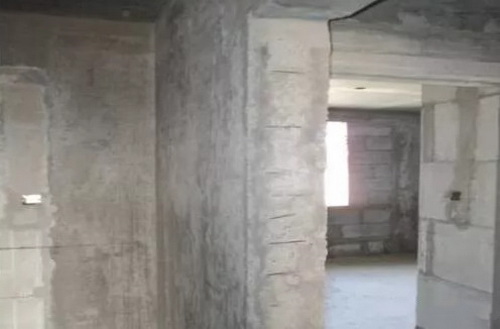

混凝土麻面

【麻面】結構構件表面不光滑、表面呈現無數的小凹點,而無鋼筋暴露的現象。
【原因1】模版表面粗糙:如木模表面未刨平、模板表面粘接的灰漿為清理干凈。
防治措施:目前使用木材板配制模板已經很少,基本上都使用竹膠板或多層膠合板配制模板,選購板材時不要圖便宜,購買質量低劣的竹膠板或膠合板,鋼度低,不耐水,容易變形,且周轉次少。這樣的板材一般周轉兩三次就會發生酥軟變形,造成混凝土脹模和麻面,在配模時,一但發現模模鋼度降低、酥松變形就會立即更換。另外,在支模前一定要將板面粘結的灰漿清理干凈,均勻涂刷隔離劑。
【原因2】未涂刷脫模劑或涂刷不均、脫模劑不合格。
防治措施:支模前,工程管理人員、監理人員要先對模板和隔離劑進行檢查,變形嚴重、不合格的脫模劑不準使用。
【原因3】脫模過早:如果在混凝土還沒有強度的情況下脫模,混凝土與模板的粘接強度會高于混凝土強度,所以模板會將結構表層混凝土粘掉而使混凝土形成麻面。
防治措施:一般梁板的底模板達到設計強度的70%再拆除,跨度大于8米的梁和挑梁底模板要達到設計強度的100%再拆除;剪力墻、梁側模拆除由于時間限制較松,所以混凝土麻面一般是墻、梁側模拆除過早造成的,要求墻、梁側模拆除一般要在混凝土達到1mp以上再拆除會有效防止混凝土麻面。
【原因4】木模潤濕不足。
防治措施:木模板如果澆筑混凝土前潤濕不足,澆筑混凝土后,木模會很快將混凝土中的水分吸收,致使混凝土過早失水引起表面混凝土裂縫,從而引發混凝土麻面。所以防治措施是在混凝土澆筑前將木模板充分澆水潤濕,并在混凝土澆筑后,及時覆蓋養護。
【原因5】由于氣候炎熱鋼模、鋼筋表面在太陽光長期照射下,鋼模、鋼筋表面溫度可高達60-70℃,混凝土入模時由于模板、鋼筋溫度高,灰漿會立即粘附在模板、鋼筋表面并很快失水干燥,由于這部分灰漿經過振搗也不能與混凝土融合在一起,所以造成混凝土表面麻面,在施工過程中這個原因很容易被人們忽視。
防治措施:盡量避免在氣候干燥、高溫、陽光強烈的環境下澆筑較高的剪力墻。一定要澆筑時可采取遮陽、給鋼模降溫的措施?;炷量刹捎泌s漿法澆筑。避免一個部位澆筑一層混凝土后,較長時間的間歇,這樣會讓粘附在模板、鋼筋上的混凝土漿干燥而形成混凝土麻面。采用趕漿法施工,遇到門窗洞口時,一定要從洞口模兩側將混凝土灌入,否則會造成洞口嚴重位移。
混凝土露筋
【露筋】即鋼筋沒有被混凝土包裹而外露。

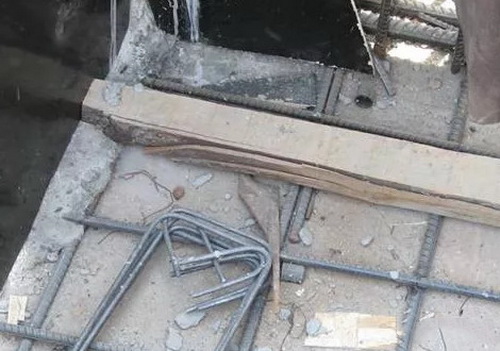

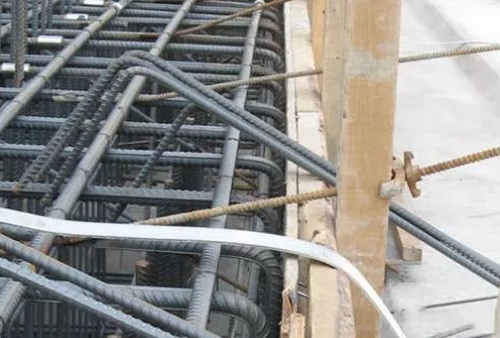

【原因1】未放鋼筋墊塊、墊塊間距過大、墊塊位移、鋼筋位移。
防治措施:鋼筋工程隱蔽驗收時同時對鋼筋保護層進行專項驗收,墊塊間距、厚度、牢固程度不能保證鋼筋保護層正確時,不準進入下一道工序施工。保溫層墊塊、這種墊塊用于剪力墻,既能保證鋼筋位置,又能當作模板的撐桿。
【原因2】 澆筑混凝土?xí)r,沒有搭設上人馬道或上人平臺,工作人員將鋼筋踩踏變形,致使鋼筋緊貼模板形成露筋。
防治措施:審核施工方提供的混凝土澆筑方案,方案必須有防止鋼筋變形的保護措施,對照方案檢查驗收混凝土澆筑準備工作,如準備工作不足,不準進行混凝土施工。
【原因3】鋼筋下料、加工尺寸不準確,鋼筋綁扎安裝位置不準確導致鋼筋緊靠模板;柱、墻鋼筋綁扎不垂直,模板安裝時用模板將鋼筋擠正,導致鋼筋緊貼模板,造成露筋。
防治措施:目前各施工單位基本上都采用現場加工鋼筋的方式,監理方、項目部應加強對鋼筋半成品的驗收工作。未經驗收合格的鋼筋半成品,不準在工程上使用,驗收內容包括鋼筋的部位、鋼筋的級別,加工尺寸等。
關于鋼筋加工尺寸驗收我有一個親身經歷的一個例子,基礎和地下室框架柱箍筋為Φ12三級鋼筋,因為未及時對加工的箍筋驗收,在框架柱綁扎過程中發現柱子鋼筋斷面過小,再對已經加工完成的鋼筋進行驗收,此時已經加工了5噸左右,由于比設計尺寸小了4cm驗收判定不合格,為此不但造成了工程返工而耽誤工期,而且造成了5噸左右鋼筋的浪費。
【原因4】由于鋼筋過密、鋼筋重疊造成保護層厚度不足。
防治措施:這種情況一般發生在梁柱結點處,多道梁鋼筋相與重疊,造成鋼筋保溫層過小或漏筋,對照施工圖,合理采取解決方案,一般采取保證梁下保護層的厚度,將梁上混凝土加厚的做法保證鋼筋保護層的厚度。(在保證地面做法厚度的前提理,適當加厚該部位混凝土)
【原因5】有時也因混凝土缺棱、掉角而使鋼筋外露。
防治措施:不能過早拆除模板,防止將混凝土棱角碰掉,拆模時不要硬撬硬砸,模板拆除后要及時對混凝土陽角進行防護。
混凝土蜂窩

【蜂窩】混凝土表面無水泥砂漿,露出石子的深度大于5mm,但小于保護層的蜂窩狀缺陷。
【原因1】配合比設計有問題,石子粒徑大,和易性不好等。
防治措施:根據澆筑部位的鋼筋密度,對購入的商品混凝土不但要求其標號,還應要求坍落度、骨料粒徑和砂率、水灰比等指標。對于鋼筋特別密集折部位,要用小粒徑骨料配制混凝土,混凝土要有良好的和易性。
【原因2】配料控制不準確、拌合不充分。
防治措施:商品混凝土采用自動控制配料,如果計量設備設定正確、設備狀態良好,一般不會發生配料不準確,也不會發生拌合時間不充分的問題。為了防止萬一,我們不但要對混凝土開盤鑒定書進行審查,還應對進場的混凝土進行檢查,檢查骨料粒徑,憑經驗檢查其和易性,用工具檢查其坍落度。發現異常,及時與廠家聯系,不能貿然使用。
【原因3】運輸或澆筑時發生離析。
防治措施:混凝土運輸過程中保持不停的慢速攪拌,在等待澆筑過程中亦應保持慢速攪拌狀態,運輸距離不能太遠,運輸環境及運輸時間控制如下表:
混凝土運到現場后如發生離析或者嚴重泌水或應當進行二次攪拌。在澆筑過程中為防止離析現象發生應當注意卸料自由傾瀉高度不大于2m,大于2同時應當設串筒、溜管等,大于10m時應當設置減速裝置,下料堆積高度小于1m。
【原因4】模板漏漿及過度震搗。
防治措施:模板漏漿及過度震搗導致水泥漿流失,預防方法主要為混凝土澆筑前加強模板接縫的密閉性檢查,在澆筑過程中加強檢查發現漏漿及時進行封閉處理。
【原因5】混凝土坍落度過小及振搗不力。
防治措施:應當從加大坍落度及強化振搗兩個方面入手,夏季施工坍落度應當在試驗提供數值的基礎上根據溫度、風力等外界條件以及振搗條件適當提高1—3cm,振搗應當注意混凝土分層厚度(一般控制在振搗器長度的0.95倍左右)不宜過大,振搗器移動距離不應超過其作用半徑的1.5倍,并插入下層混凝土50—100cm。

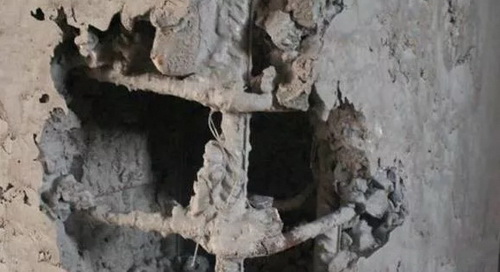

混凝土孔洞

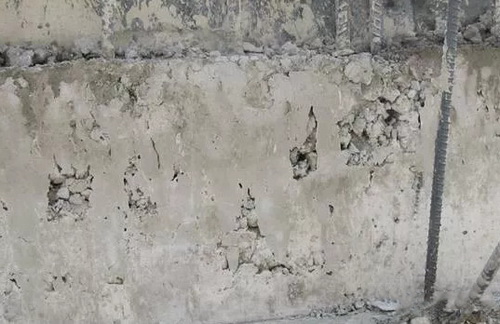

【孔洞】指混凝土結構內存在孔隙,局部或全部無混凝土,屬于較嚴重的質量事故。
【原因1】混凝土在運輸或澆筑過程中發生分層離析、和易性差、流動性差。
防治措施:混凝土運到現場后如發生離析或者嚴重泌水或應當進行二次攪拌。在澆筑過程中為防止離析現象發生應當注意卸料自由傾瀉高度不大于2m,大于2同時應當設串筒、溜管等,大于10m時應當設置減速裝置,下料堆積高度小于1m。
【原因2】鋼筋密集,骨料過大被鋼筋卡住無法順利下瀉,加上振搗不力引起。
防治措施:出現骨料被鋼筋卡住無法順利下瀉,應當調整配合比,使用較小粒徑的骨料,另外選用有豐富經驗的混凝土工進行振搗,并設專人對澆筑狀態進行檢查,用專門工具對混凝土進行疏導,如在模板外用小木槌敲打協助振搗等,對重點部位要重點控制;在可在鋼筋密集處及復雜部位,采用細石混凝土澆筑,如果澆筑高度過高,可在模板上開洞進行澆筑、振搗。
【原因3】混凝土受凍或混凝土中有冰塊。
防治措施:避免混凝土受凍及冰塊摻入形成孔洞,要加強冬季施工原材料的防雨雪覆蓋以及混凝土的防凍措施,避免原材料雨雪淋濕后形成冰塊混入,對拌和用水進行加熱,延長拌和時間,在混凝土運輸過程中要采取防凍措施。
混凝土縫隙及夾層
【縫隙及夾層】施工縫處有縫隙或夾有雜物

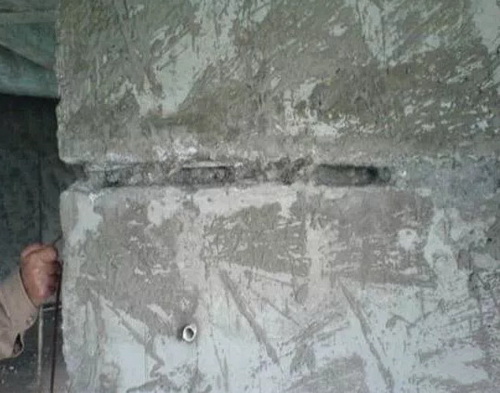

【原因1】 施工縫澆筑混凝土前未處理,或處理不當接縫處有垃圾、雜物等形成夾渣。
防治措施:施工縫澆筑混凝土前要認真進行處理,將接槎處混凝土鑿毛,并清理干凈,用水充分潤濕。
【原因2】 混凝土分層離析。(防治方法同前)
【原因3】 基礎層未澆筑同品種水泥砂漿層,接茬處混凝土未振搗密實。
防治措施:混凝土澆筑前先澆筑50mm同標號水泥砂漿,再澆筑混凝土。
混凝土缺棱、掉角
【缺棱、掉角】梁、柱、板、墻以及洞口的直角邊上的混凝土局部殘損掉落。
【原因1】混凝土澆筑前木模板未充分潤濕,棱角處混凝土過早失水,導致棱角處混凝土快速收縮、裂縫脫落;
【原因2】棱角處混凝土拆模過早,混凝土強度低,混凝土棱角處受外力而破壞;
【原因3】拆模后未對混凝土棱角進行有效保護,混凝土棱角處受到外力作用而破壞。
混凝土裂縫
【裂縫】有多種原因,主要原因有干縮裂縫、外力引起的裂縫,大體積混凝土水化熱造成的溫度應力裂縫等。
【原因1】由于溫度過高,覆蓋不好,養護不良,水分蒸發過快造成塑性裂縫;或因水灰比太大,混凝土中水泥用量過大,使用粉砂等也易造成混凝土塑性裂縫。
防治措施:控制混凝土的水灰比及骨料質量;在溫度高,氣候干燥環境里澆筑混凝土,特別是澆筑薄型的墻板構件時,澆筑完成后要及時進行覆蓋養護,避免混凝土中的水分過快蒸發。
【原因2】結構、構件下地基產生不均勻沉陷,模板、支撐沒有固定牢固產生裂縫。
防治措施:這種問題主要發生在模板支撐體系坐落在回填土上的情況,所以土方必須按規范要求進行夯填,支撐桿下必須墊方木或?qū)S脡|塊,并防止回填土被水浸泡。

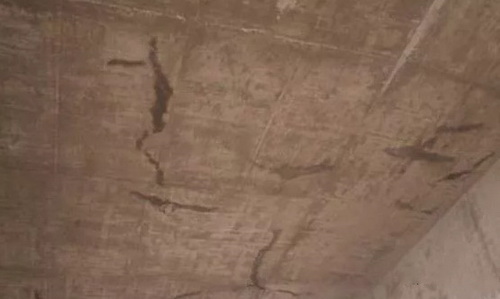

【原因3】樓板混凝土未達到規范要求的混凝土強度達到1.2N/m㎡過早上人、上料,造成混凝土在初凝是受到外力作用產生裂縫,圖7—1是混凝土過早受到外力作用產生的裂縫。
防治措施:嚴格按規范要求混凝土強度達到1.2N/m㎡時再上人上料,上料時前在混凝土支座處上墊上文方木,防止外力對混凝土造成過強的沖擊導致混凝土裂縫。需要說明的是:為種問題非常嚴重,為了趕進度,施工方往往還未等混凝土達到初凝階段,就上人放線,混凝土未達到終凝階段就上料施工了,甲方為了完成進度,默許施工方的做法,監理方為了施工進度,也未盡到責任,造成的后果就是大面積的樓板裂縫,嚴重影響結構的整體性和耐久性。這個情況在華庭二期和雅典城項目上都存在,比較嚴重的是華庭二期14號樓發生的樓板裂縫。
【原因4】模板、支撐沒有固定牢固,拆模過早,拆模時混凝土受到劇烈振動致使混凝土產生裂縫。
防治措施:檢查模板及模板支撐系統,滿足設計要求后再澆筑混凝土;混凝土達到拆模強度要求后再拆除模板,模板拆除時,采取措施避免造成劇烈振動。(用同條件試塊進行壓力試驗評定混凝土強度)。
【原因5】大體積混凝土由于內外溫差過大,造成混凝土溫度應力裂縫。
防治措施:規范規定,最小構件尺寸超過1m時,混凝土定義為大體積混凝土,大體積混凝土應采用水化熱較低的礦渣水泥或粉煤灰水泥配制,大體積混凝土要留測溫孔,在測混凝土內部溫度的同時,還要測環境溫度,混凝土內部溫度與環境溫度差不得大于25℃,如果大于這個溫度差,就必須對混凝土采取控溫措施,控溫措施一般采用對混凝土進行覆蓋的方法解決。
混凝土強度不足
【強度不夠】必將伴隨有抗?jié)B能力降低,耐久性降低,更重要的會影響結構的承載能力。
【原因1】組成混凝土的原材料達不到質量要求。
防治措施:對混凝土使用的各種原材料進行嚴格控制;各種材料進場后嚴格按規定進行取樣試驗,未做試驗或試驗不合格的材料不準使用。受潮結塊的水泥不準使用,過期的水泥,根據試驗結果將水泥降級或保守使用。
【原因2】配合比不準,水灰比大。
防治措施:目前工程基本上都使用商品混凝土,配制商品混凝土各種材料用量采用自動計量,按混凝土配合比進行設定。優點是計量準確,人為因素影響較小,缺點是骨料中水分的含量變化較大,調整起來比較麻煩,一般是將水分含量經過試驗設定一個固定值,所以骨料中水分對配合比有一定的影響。再就是混凝土中外加劑的質量和數量對混凝土的性能影響較大,所以在混凝土入場前一定要重點審核混凝土開盤鑒定書,對混凝土標號、澆筑部位、外加劑的品種、含量、水泥品種、粗細骨料及填加劑的數量及配合比進行重點審核。同時還要對混凝土的坍落度進行抽樣檢查,檢查、審核無誤后方允許混凝土進場澆筑。
例:在山水華庭三號樓某層剪力墻混凝土施工中,混凝土開盤鑒定未及時送達,為了趕工期,施工方未對開盤鑒定審核便提前澆筑了混凝土,當該流水段混凝土快澆筑完成時,開盤鑒定才送到,經監理工程師審查發現,混凝土標號比設計標號低了一個等級,造成的后果是該段澆筑完成的剪力墻全部拆除,險些造成質量除患,不但造成了一定的經濟損失,還影響了工期。
【原因3】攪拌不均混凝土離析、和易性不好。商品混凝土離析的主要原因配合比設計問題和運輸距離過長,澆筑等待時間過長,或在澆筑時自由傾落的高度過大,振搗時間過長。
防治措施:混凝土運輸過程中保持不停的慢速攪拌,在等待澆筑過程中亦應保持慢速攪拌狀態,運輸距離不能太遠,運輸時間控制如下表:
混凝土運到現場后如發生離析或者嚴重泌水或應當進行二次攪拌。在澆筑過程中為防止離析現象發生應當注意卸料自由傾瀉高度不大于2m,大于2m時應當設串筒、溜管等,大于10m時應當設置減速裝置,下料堆積高度小于1m。
【原因4】振搗不密實,振搗不密實也是引起混凝土強度不足的原因之一。
防治措施:讓有經驗的混凝振搗工施工,新工人或技術不熟練的工人一定要有專人幫帶,禁止其獨立操作。施工前要有詳細的技術交底,混凝土澆筑時必須進行旁站監理,隨時檢查混凝土的振搗情況,對振搗不到的部位,要求施工方重新振搗處理。
